售后团队连续三个月申请增加换机预算,财务账上的质保准备仍沿用年初假设。某个新批次故障多,但旧型号在保数量正在快速下降,简单按本月维修费年化会把两类变化混在一起。
AI可以按产品批次、销售月份、剩余质保期和故障类型重建在保组合,再计算候选准备。会计估计的调整需要财务、质量和售后共同复核。

质保准备重新估算里的第一笔记录从哪里开始

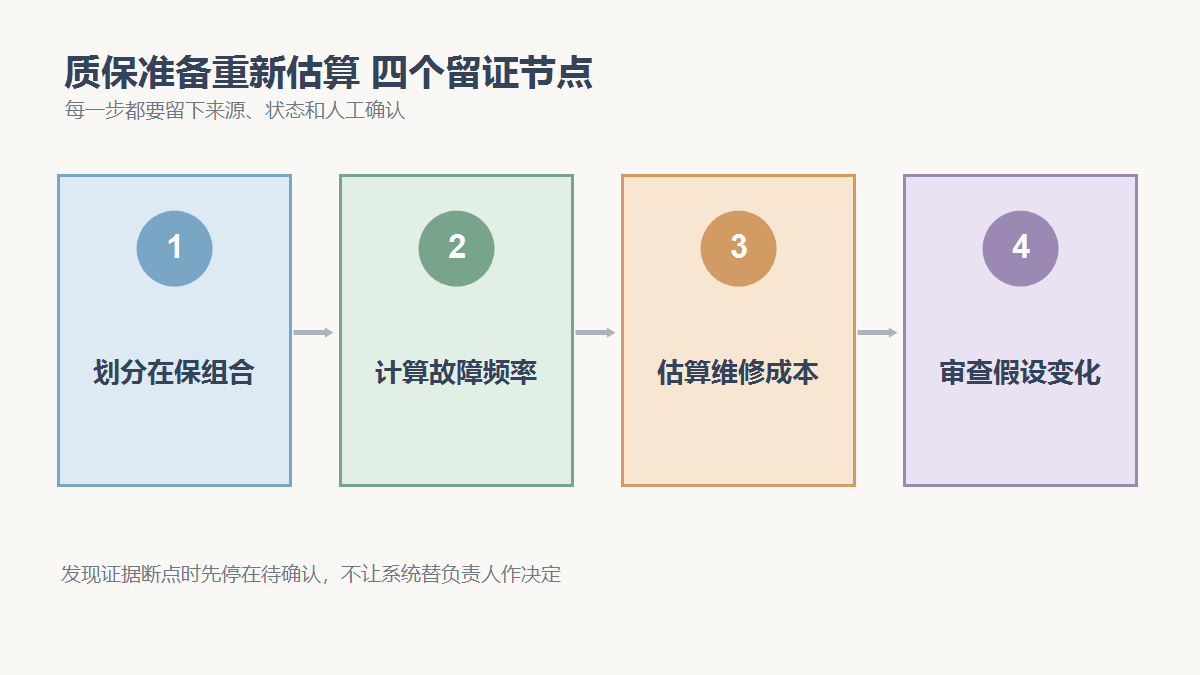

先确定在保数量、覆盖期限、维修政策和历史数据窗口,已过保、延保和特殊承诺分开处理。
质保准备重新估算本次需要使用在保设备数量、历史故障和索赔、维修与换机成本、质保期限和产品批次。经办人应记录每份材料的取得时间、来源、适用期间和当前版本,并写明它准备证明什么。文件缺页、版本不明或关键字段为空时,先登记缺口,再向责任人补取;不要让AI按常见格式补出一个没有来源的值。
质保准备重新估算怎样把证据放到同一条线上
按批次和故障类型计算发生频率,再把人工、零件、物流、换机和可回收价值纳入单次成本。
质保准备重新估算 场景采用的能力分工是Metrics Review负责比较趋势、分群、目标和异常并形成可行动结论;XLSX Skill负责整理、匹配、计算并检查电子表格中的记录、公式和异常;Audit Support负责组织控制测试、证据、例外、复核和整改底稿。这些能力只负责整理、匹配和提示,不能代替业务负责人批准高风险结论。

AI在质保准备重新估算中可以先做哪些检查
AI比较原假设与最新经验,识别少量重大索赔、批次性故障、维修成本上涨和数据截断造成的偏差。
处理质保准备重新估算时,底稿要并排保留原始值、规范后的值、匹配结果、命中规则和证据位置。AI适合读取大量材料、整理候选关系和找出异常,但不能证明输入资料本身真实。只要结果会影响准备金假设是否需要调整、风险集中在哪些产品和期间,对应岗位就必须查看原始依据并留下确认。
质保准备重新估算哪些边界情况不能自动放行
测算要保留基准、压力情景和敏感性。无法稳定估计的新品不应套用成熟产品平均值。
质保准备重新估算里的边界项比平均记录更需要注意。日期贴着截止点、名称相似但主体不同、金额接近门槛、同一编号重复、资料处理中途换版,或一条记录同时命中多项规则时,都要单独显示。无法确认的项目使用待确认状态,并写清缺少什么材料,不能为了让表格整齐而强行归类。
质保准备测算表和假设变动说明至少要回答哪些问题
本题的正式交付物是质保准备测算表和假设变动说明。其中至少要有数据截止时间、规则或合同版本、异常原因、证据位置、下一动作、责任人和批准状态。读者应能从任何一条结论回到原文件,而不是只能看到AI给出的标签。
质保准备重新估算的状态设计不宜只有正常和异常。可进入下一步、补齐资料后复核、等待负责人判断、必须停止四类更接近实际工作。每一类再配上完成时限,交接时就不会把AI初筛误当成业务已经关闭。
质保准备重新估算交付前如何反向抽查
先从质保准备测算表和假设变动说明中抽取几条记录,反查能否打开完整输入并找到适用依据;再从原始材料中另抽几条,确认没有在整理和匹配时漏掉。若系统能提供数量、金额、人员或文件总数,还要与交付物做总体勾稽并解释差额。
这一步专门防止费用和负债低估、利润波动或风险产品未及时处置。一旦样本中发现同类问题,不应只修当前记录,而要扩大检查范围、重新执行对应规则,并保留修正前后的差异。
质保准备重新估算最终由谁批准
财务分析、售后运营或产品质量负责人负责确认准备金假设是否需要调整、风险集中在哪些产品和期间。涉及身份真伪、合同效力、制度解释、重大例外或对外承诺时,AI输出必须写成建议或待确认,不能以自动化结果替代授权流程。
质保准备重新估算完成的标志不是表格没有空白,而是关键事实有来源、异常有去向、决定有负责人、质保准备测算表和假设变动说明可以回查。四项同时满足后,结果才适合进入审批、执行或对外沟通。
