月末在制报表里,一张工单已经挂了四个月。车间说产品早就做完,仓库找不到对应入库单,成本会计仍看到材料和人工成本留在在制。此时直接关闭工单,可能只是把未解释的余额转到了另一处。
老工单的复核应同时追数量和状态。AI可以协助把跨系统记录串在一起,但完工、报废和关单要依据企业流程审批。下面用假设工单说明排查方式,不代表实际生产数据。

先找最后一次真实活动
导出工单主表、领退料、工序报工、检验、返工和成品入库记录。用工单号及拆分工单关系连接,保留每条原记录号。计划完成日期很早只能说明超期,最后一次领料、报工或检验时间才能帮助判断当前在哪一步停住。
同料号不等于同工单。返工订单和原订单可能对应相同产品,必须核对批次、数量和来源关系。系统字段写已完成时,也要看是否代表某道工序完成,不能自动理解为全部完工。接口尚未同步的记录单列时差,不在汇总里直接改状态。
Reconciliation可协助对齐这些数量记录和未匹配项。要求输出匹配依据、原行号及待确认关系。只有料号与金额接近的关系保持候选,避免AI把另一个工单的成品入库拿来解释当前余额。
数量桥接比原因标签更可靠
从投产量出发,减去合格完工、批准报废和其他已确认去向,得到仍待解释数量。返工数量通常描述状态而非最终去向,不要重复减掉。领料件数和产成品件数也不能直接相减,应按物料清单、损耗口径及替代料规则分别核对。

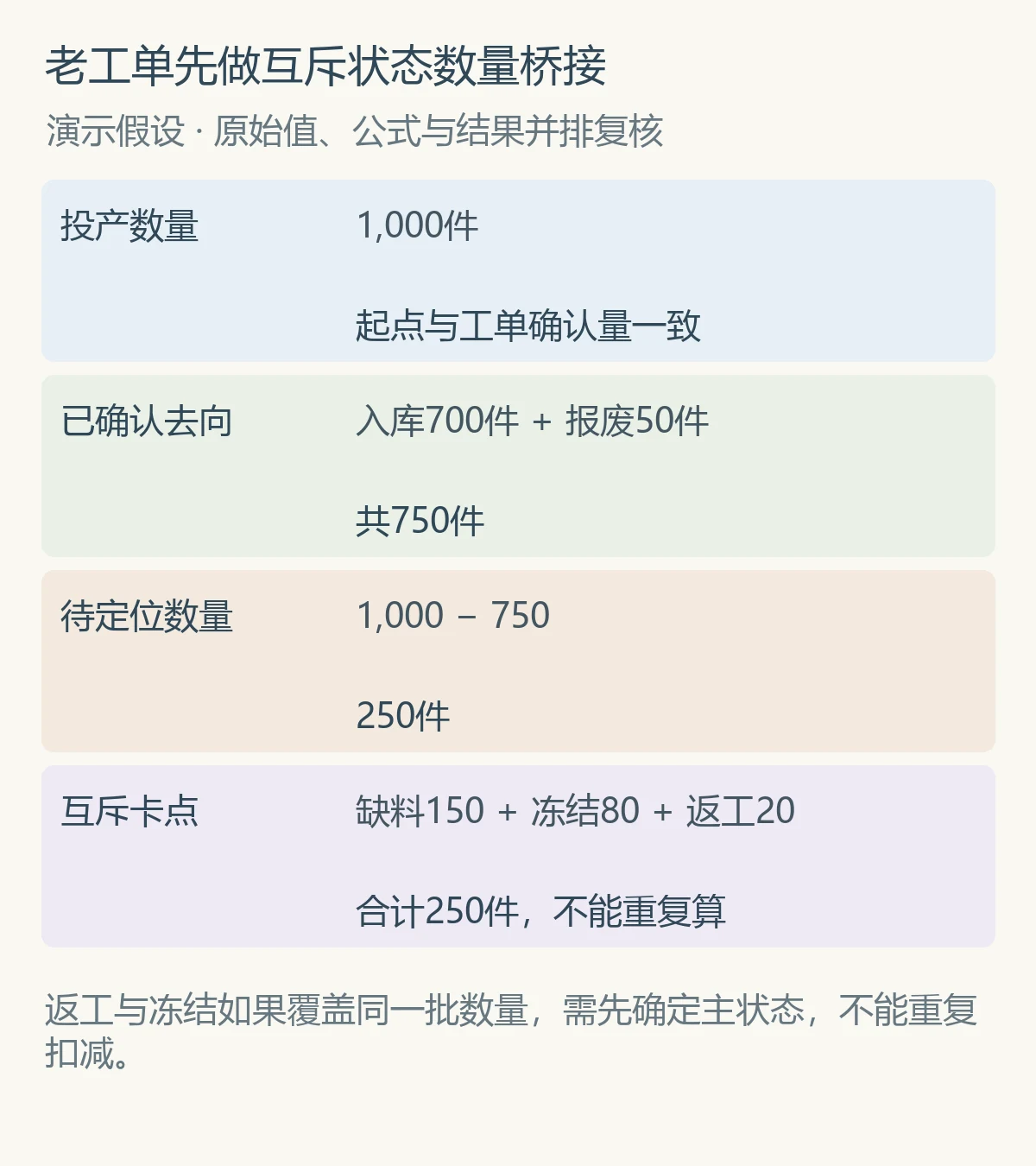

假设工单投产一千件,合格入库七百件,批准报废五十件,尚有二百五十件需要定位。现场确认其中一百五十件缺料等待、八十件检验冻结、二十件待返工,三类合计二百五十件。这个桥接只在状态互斥、数量口径一致时成立。
若车间又把同一批八十件登记为返工,表上会超过二百五十件。AI应提示状态重叠并要求确认主状态,不能为了汇总平衡自行删去一行。数量少于余额时留下未解释项,追查遗失、转单或报工漏记,不能全部归为系统问题。
XLSX Skill可建立数量桥接和账龄表。将每类数量链接到明细而非手填汇总,设置超过工单余额、负数量和状态冲突提醒。金额另做材料、人工和制造费用桥接,不能用平均单位成本替所有差异作解释。
把卡点变成可以执行的下一步
缺料项写清缺少哪个组件、短缺量、采购承诺和最晚需要日。检验冻结项写出检验单及解除条件;返工项注明批准方案、资源与复检要求。已经入库但未同步的项目由系统负责人核对接口和原交易,不让生产人员随意补报工造成重复数量。
一张工单可能对应多个卡点,应拆成可行动的数量段,而不是只填一个总原因。当天可解决的接口问题和需要供应商补料的项目有不同负责人,也有不同截止时间。AI整理追踪邮件时带上待确认字段,避免把预计到料写成确定到料。
停产项目另交业务和财务判断
停产型号或客户取消订单的余额需要商业判断。继续生产、转换用途或报废均应核对权属、客户协议和质量条件。成本会计评估账面金额时使用适用会计政策,长账龄只是风险线索,不能由AI直接决定全部冲销。
关闭的是未解释项,不是报表上的红色
结案证据要对应原问题。缺料项在到料且重新开工后更新,冻结项有质量放行或处置单,返工项有复检与入库,状态同步项有交易日志。计划关闭日期已经过去,不构成已关闭证据。
交付给月结的清单保留工单金额、数量桥接、最后活动、卡点、责任人和处理单号。涉及跨期修正的项目由财务决定期间,系统修复前后保存同一工单的余额。不能为了让本月在制下降而提前认定完工。
后续预警可以同时使用账龄和无活动天数。例如企业批准的阈值触发复核,不代表自动报废。新工单更早暴露缺少记录的问题,老工单则留在追踪表直到数量和金额都有解释。这能让车间接到具体任务,而不是每月重复收到一张老工单名单。
