换型计划写着四十分钟,实际停了一个半小时。生产认为检验来得太晚,检验说首件迟迟没送,设备人员则认为旧模具拆下来就花了太久。只有一个总停机时长,三种解释都无法核对。
可以先从一班的事件记录做小范围试点。AI帮助整理时间线和分段耗时,改善结论来自记录、现场确认及试运行,而不是让模型替现场猜原因。文中的分钟数为假设示例。

换型起止必须先约定
选定末件合格品完成到新型号首件批准的区间,或者企业已有的其他定义,并在报表上注明。设备恢复运转并不一定意味着可以稳定生产,首件批准后仍有爬坡损失时可另列。两个口径不能在不同班组之间混用,否则排名主要反映记录习惯。
事件表至少保留设备、前后型号、班次、操作者、事件名称和时间来源。清线结束、旧模拆除、新模安装、参数调试、首件送检及检验批准分别记录。手写时间估算的精度与系统时间不同,用标记区分,不要自动补齐缺失节点。
把停机原因与责任人分开。缺少吊装设备可能源于排程冲突,不能因为操作人员最后登记了停机就归责给他。AI输出缺失事件和可能重叠的区间,让班组确认后再计算。夜班跨日期时要检查完整日期,不能只拿时分做减法。
并行作业不能简单累加
某些准备工作可以在上一批生产时完成,例如核对工装、备齐物料、准备量具;是否允许提前做,由安全、质量和生产人员确认。清线与部分工装准备也可能并行。表上同时存在两个二十分钟任务,不等于设备一定损失四十分钟。
XLSX Skill可协助计算每个区间及重叠时间,建立事件缺失提醒。把总停机与各阶段实际覆盖的时间勾稽,出现空白段列为未解释时间。算法只能整理已有事件,不能把空白默认填到调机阶段。

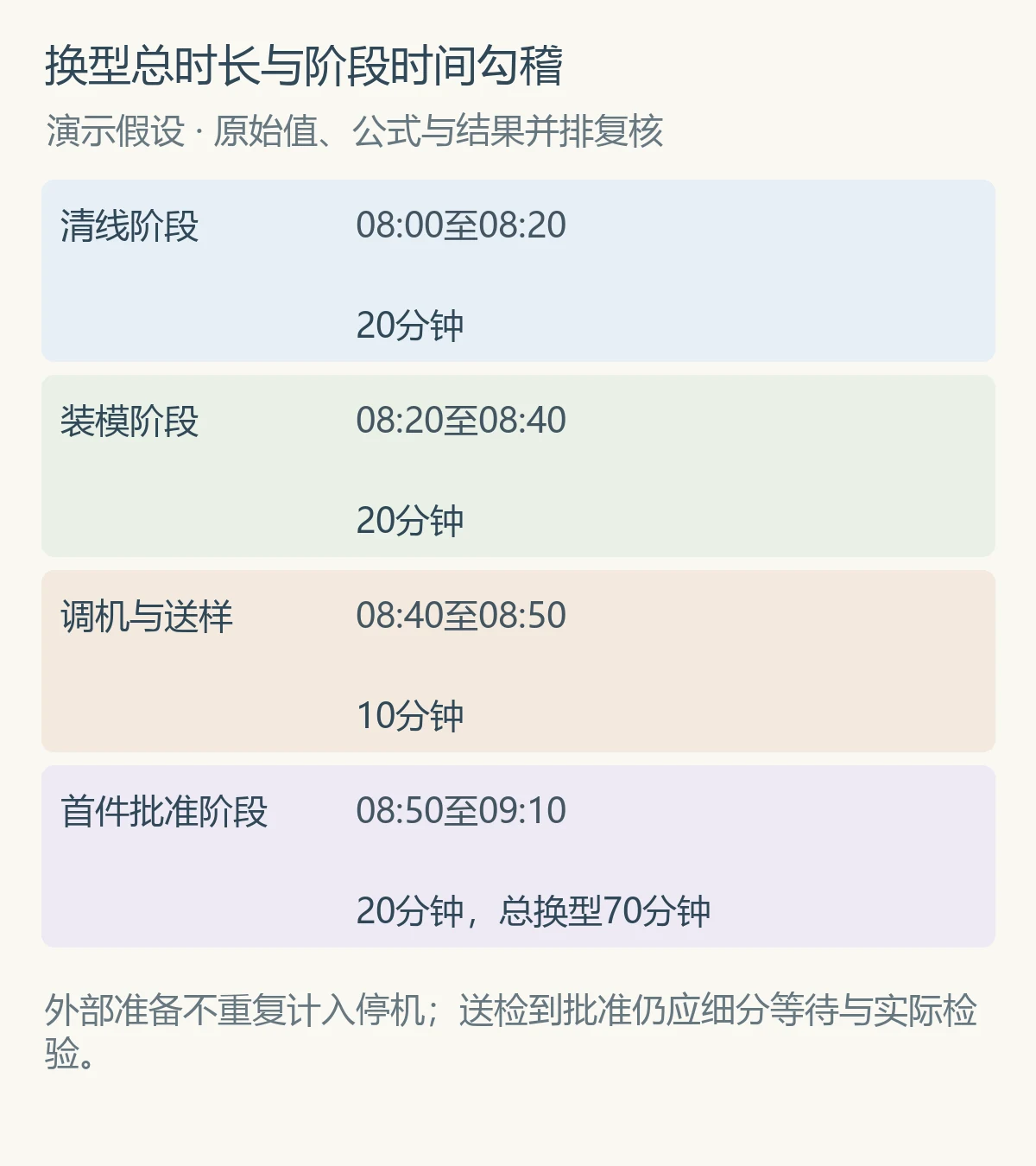

假设末件完成在八点,清线结束八点二十分,装模完成八点四十分,首件八点五十分送检,九点十分批准。总换型七十分钟,其中清线二十、装模二十、调机与送样十、送检至批准二十。若工装预检在七点四十分完成,其二十分钟属于外部准备,不再加入七十分钟。
送检到批准也不能全部当作检验员处理时长。该区间可能包含等待检验、实际测量和返工后重送。记录拆得不够细时,结论应写首件批准阶段较长,需要补记录,而不是直接写检验效率低。
比较时保留型号难度和重复次数
优先比较同设备、同换型组合和相近工况。大模换小模与只改包装尺寸的难度差别很大。跨组合总平均值可用于总体排程,但改善分析应分组。样本很少的组显示次数和范围,不因为一次异常就把计划时长永久改高。
Metrics Review适合检查不同阶段的分布和变化。采用中位数与较高分位一起看,区分常态耗时和偶发等待。原料不到、设备故障或人员不足的记录保留在完整样本,并给出单独分析,不能删除后只展示漂亮结果。
改善项要与具体时间损失对应。提前备模针对准备不足,调整检验排程针对等待资源,标准参数表针对反复试调。若新型号参数尚未验证,不能为了缩短记录时间减少必要的安全确认和首件检验。
下一次换型就是验证机会
现场负责人选择一个可执行改动,写出动作、预计影响阶段和风险检查。试点前保存基准记录,试点后沿用相同起止口径,并记录质量不良、爬坡损失及安全异常。停机少了十分钟但首批报废增加,不能只报告换型改善。
交付表包含分段时间线、未解释区间、组合分组统计和待试改动。每项异常附原记录号,班组可以回到同一事件核查。用于排程的新标准需要注明样本期间和生效版本,旧版本留存,避免计划、现场和财务采用不同标准。
AI提出的建议可以作为现场讨论清单。涉及机械改造、锁定挂牌和清线放行的动作必须经过相应审批。允许并行的任务写入批准后的操作规程,不让一个计算结果越过现场安全约束。
